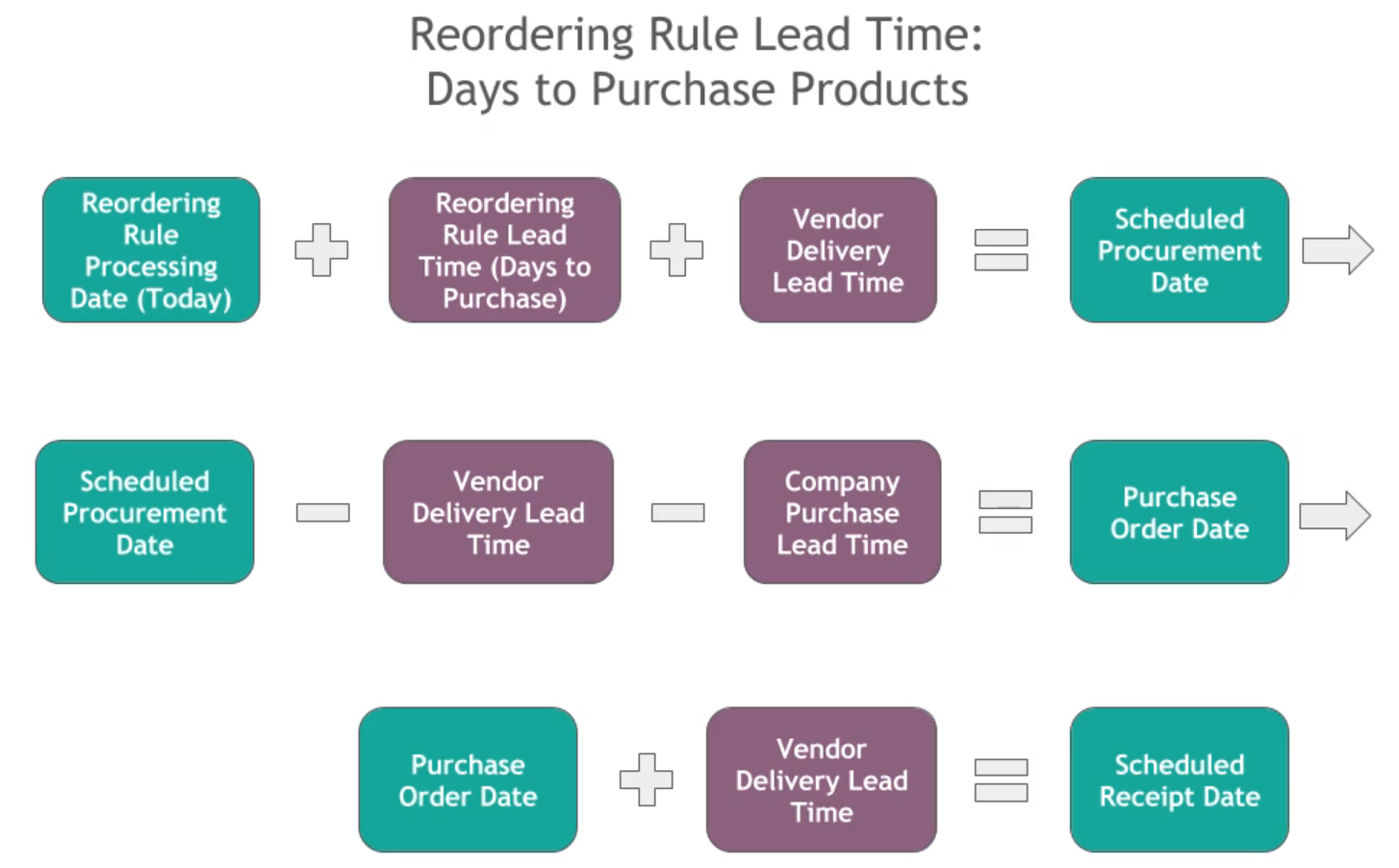

补货规则的前置期:购买产品之前的天数
这项设定的天数为采购流程开始之前的天数。
补货规则运行日期 + 补货规则前置期 + 供应商前置期 = 补货单计划日期
补货单计划日期 - 供应商前置期 - 公司采购提前期 = 采购订单日期
采购订单日期 + 供应商前置期 = 入库单计划日期
(1). 设定产品的 客户提前时间 为10天。
(2). 设置公司的 销售安全天数 为1天。
(3). 设定供应商的 交货提前时间 为5天。
(4). 设置公司的 采购前置期 为2天。

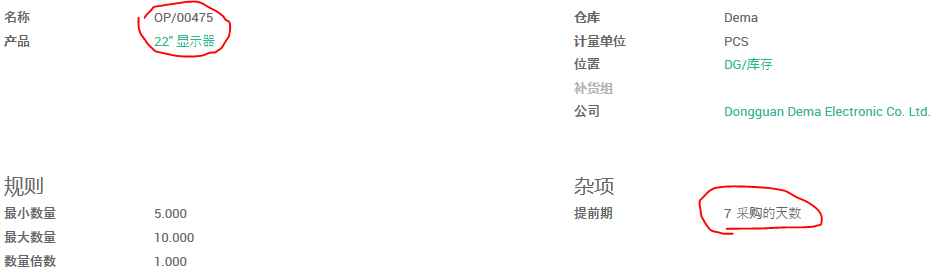

(5). 设置产品的 补货规则 的 提前期 为7天得到产品。
(6). 创建并确认销售订单

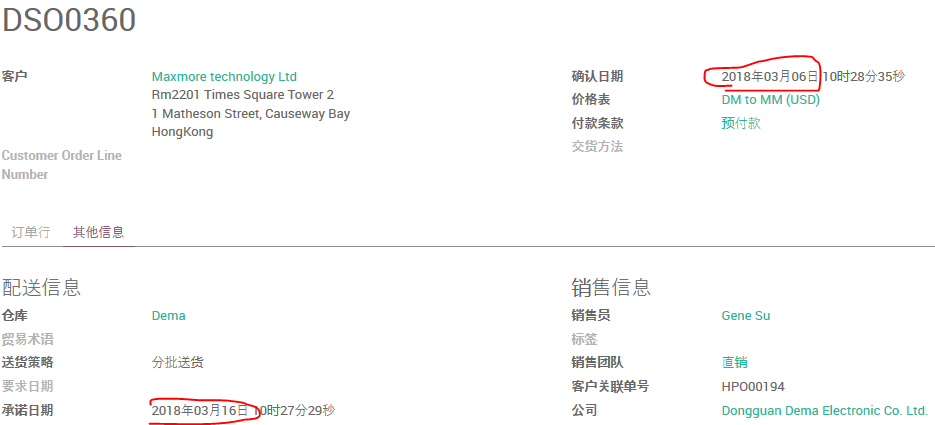

销售确认日期 + 客户提前时间 = 承诺日期
2018-03-06 + 10 = 2018-03-16

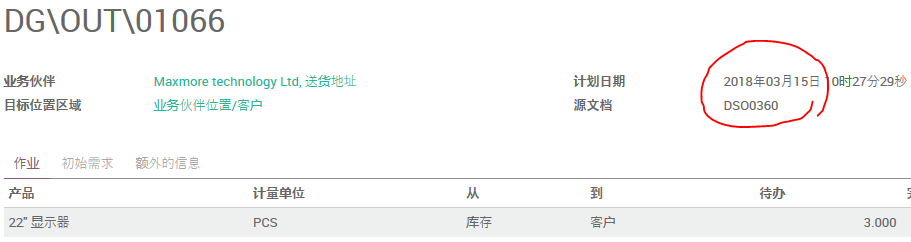

销售确认日期 + 客户提前时间 - 销售安全天数 = 销售交货计划日期
2018-03-06 + 10 - 1 = 2018-03-15
(7). 运行排程器

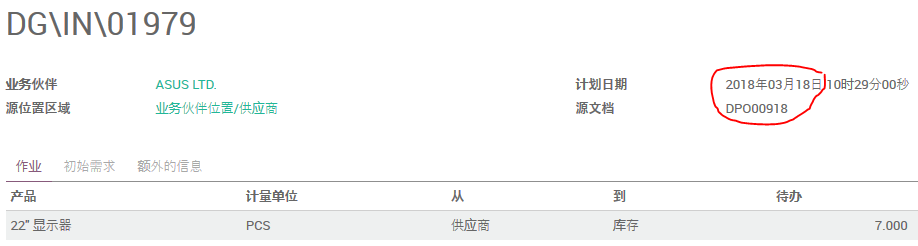

路径:存货模块 -> 排程器 -> 计划排程器
从产品的 补货 页可以找到相应的补货单。

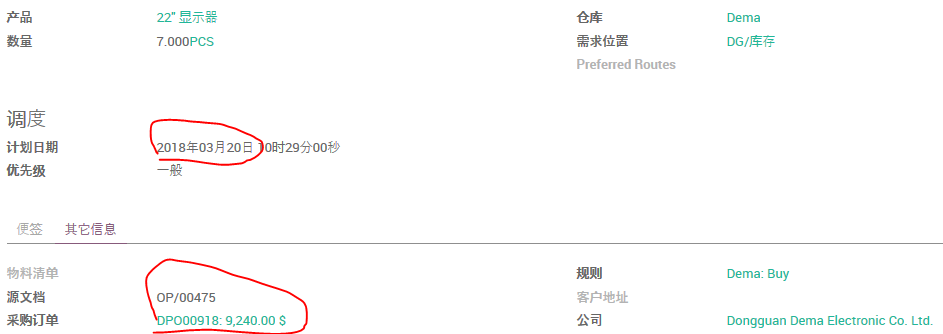

补货规则运行日期 + 补货规则前置期 + 供应商前置期 = 补货单计划日期
2018-03-06 + 7 + 7 = 2018-03-20
(8). 确认采购单 点击 补货单 左下角的采购订单号可以直接打开该采购订单。
可以看到采购单的订单日期为 2018-03-11

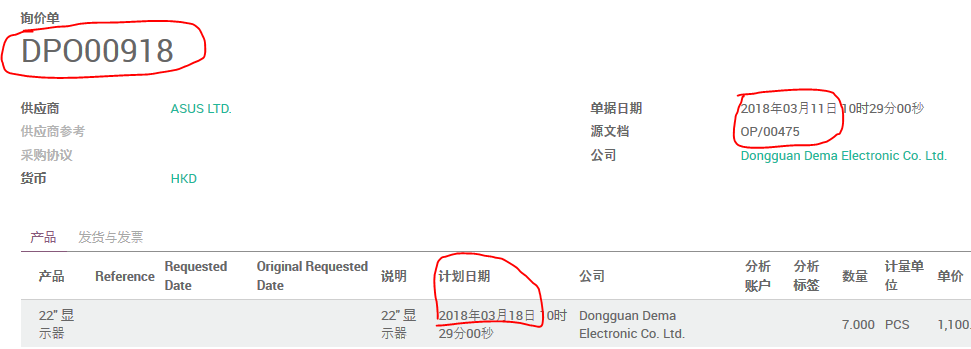

补货单计划日期 - 供应商前置期 - 公司采购提前期 = 采购订单日期
2018-03-20 - 7 - 2 = 2018-03-11
确认采购单,在右上角打开 发货单。
可以看到采购入库单的计划日期是 2018-03-18
采购订单日期 + 供应商前置期 = 入库单计划日期
2018-03-11 + 7 = 2018-03-18
